Jo kaksi kolmasosaa Järvi-Suomen jakeluverkosta on toimitusvarman verkon piirissä

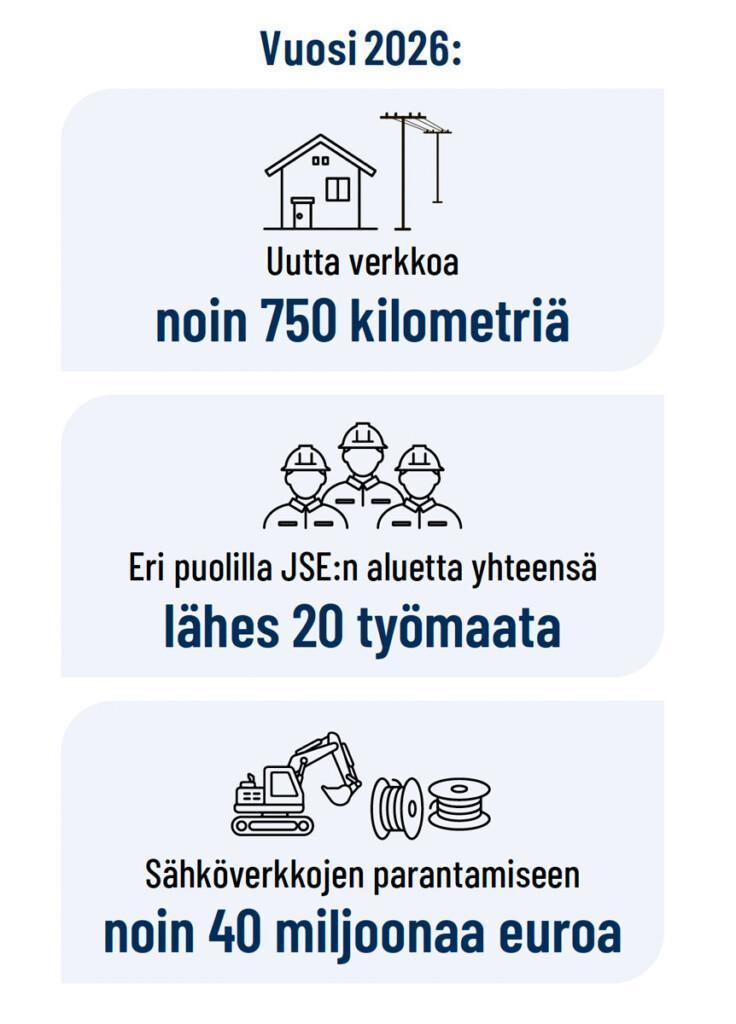

Järvi-Suomen Energia parantaa sähköverkkoaan tänä vuonna lähes 20 työmaalla. Uutta verkkoa rakennetaan noin 750 kilometriä. Työt ovat osa sähkömarkkinalain mukaista laajaa toimitusvarmuusinvestointien kokonaisuutta.
– Kaksi kolmasosaa eli noin 66 000 jakeluverkkomme asiakasta on jo toimitusvarman verkon piirissä, kertoo Järvi-Suomen Energian rakennuttamispäällikkö Mika Mielikäinen.
Taajamien toimitusvarmuustyöt ovat pääosin valmistuneet jo aiemmin, ja viime vuosina rakentamistöitä on edistetty haja-asutusalueilla. Tavoitteena on toimitusvarma verkko vuoteen 2036 mennessä.

– Sähköverkon suunnittelussa huomioimme alueiden erityispiirteet, luontoarvot, verkon käytön sekä tulevaisuuden tarpeet, kuten uusiutuvista energialäheistä tuotetun sähkön liittämisen verkkoomme.

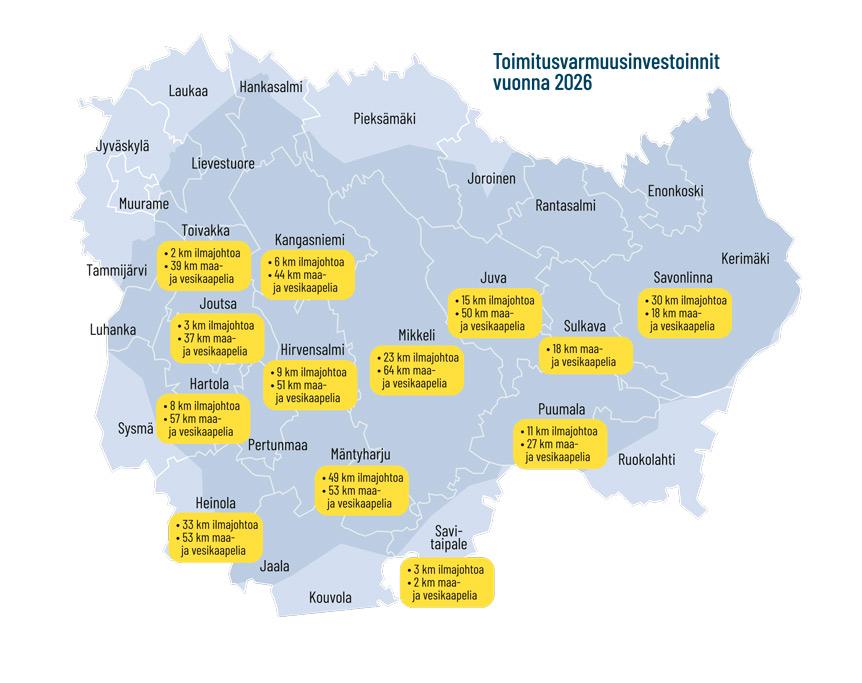

Sähköverkkoa kehitetään koko jakelualueella suunnitelmallisesti ja tasapuolisesti.
Toukokuussa käynnistynyt Puulasalon työmaa on esimerkki monipuolisesta toteutuksesta. Kohteessa hyödynnetään kaikkia käytössä olevia ratkaisuja: vesikaapelia, maakaapelia sekä kustannustehokasta 1 kV:n ilmajohtoa, jolla korvataan pitkiä ja vikaherkkiä ilmajohtohaaroja.
Alueella sijaitsee Natura 2000 -luonnonsuojelualue, joka huomioidaan rakentamisessa. Vesikaapelityöt käynnistyvät työmaan eteläosassa elokuussa, jolloin myös veneilyliikenne on vähäisempää.
– Sähköverkon kehittäminen on kuin suuren palapelin rakentamista. Työmaat suunnitellaan kokonaisuus edellä: toimivia verkon osia ei uusita turhaan, ja yksittäisillä ratkaisuilla on vaikutuksia laajalle alueelle, Mielikäinen kuvaa.
